Doorfietsroute Haarlem - Amsterdam (F200)

Algemene informatie

Raadsbesluit

RUI 15-014 (HenS)// Rv 2022.0000701/ Rv 7735887

Geautoriseerd krediet

€ 3.634.584

Programma

Mobiliteit

Verantwoordelijk portefeuillehouder

Marja Ruigrok

Einddatum project

31-12-2025

Projectomschrijving

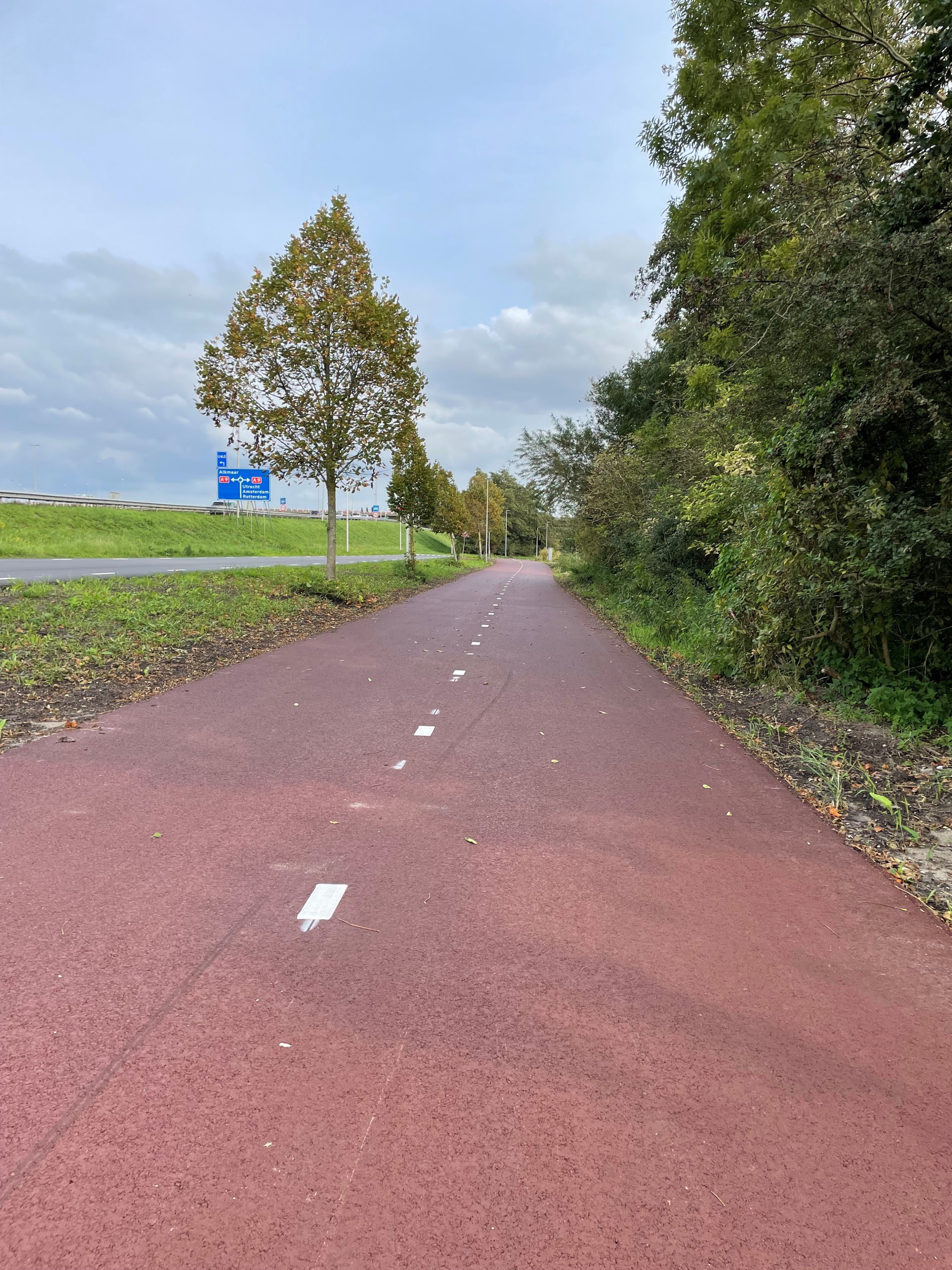

De provincie Noord-Holland, Vervoerregio Amsterdam en de gemeente Haarlemmermeer hebben afgesproken een doorfietsroute te realiseren vanaf Haarlem via Halfweg naar Amsterdam. De werkzaamheden aan de fietsroute tussen Sugar City Oost en de Osdorperweg (N200) zijn net als het deel rond de Westelijke Ontsluiting eerder opgeleverd. Voor de twee nog te realiseren tracédelen is op 30 juni 2022 het uitvoeringskrediet beschikbaar gesteld.

Figuur 8

Actuele ontwikkelingen

Het enige onderdeel dat nu nog niet gereed is betreft het verbeteren van de kruising bij de Weerenbrug in Halfweg. Dit is de laatste en lastigste 50 meter van de ruim vier kilometer doorfietsroute. Hier wordt nog gezocht naar welke maatregelen getroffen dienen te worden om de situatie voor het fietsverkeer te verbeteren die ook acceptabel zijn voor het overige verkeer. Dit nadat bleek dat het eerder bedachte ontwerp grote problemen zou opleveren in de afwikkeling van het overige verkeer. Alternatieve ontwerpen worden nu door het projectteam in samenspraak met de belanghebbenden bedacht en getoetst. In de afgelopen periode is het niet gelukt te komen tot door alle partijen gedragen herzien voorkeursontwerp. Dit vraagt nu opnieuw een studie naar de mogelijke varianten. Afhankelijk van de uitkomsten zal bepaald worden of aanpassingen worden doorgevoerd en ook wanneer deze uitgevoerd kunnen worden. Eventuele uitvoering in 2024 is daarmee niet meer realistisch en zal doorschuiven naar 2025.

Kansen en risico’s

Er is nog altijd onduidelijkheid over het te realiseren ontwerp van de kruising bij de Weerenbrug. Het blijkt ingewikkeld hier tot een praktische verbetering te komen. Omdat de oplossing niet duidelijk is, is zodoende nu ook niet duidelijk aan te geven wat de kosten hiervan zijn. Met Vervoerregio en provincie Noord-Holland is afstemming gestart om zo nodig bij te dragen in de projectkosten. Derhalve komen we later met een gedegen risicoinventarisatie.

Gevraagde beslissingen

  1. In te stemmen met de bijstelling van de ramingen volgens onderstaande tabel.

Tabel 13

Doorfietsroute Haarlem - Amsterdam (F200)

Realisatie t/m 2023

Raming 2024

Raming 2025

Raming 2026

Raming 2027

Raming 2028 e.v.

Totaal

Realisatie 2024

Realisatie % 2024

Realisatie % totaal

(bedragen x € 1.000)

(1)

(2)

(3)

(4)

(5)

(6)

(7=1 t/m 6)

(8)

(9=8/2)

(10= (1+8) /7)

Investering

3.027

608

-

-

-

-

3.635

57

9%

85%

Bijdrage derden

-1.395

-290

-

-

-

-

-1.685

-

-

83%

Saldo investering

1.633

318

-

-

-

-

1.951

57

Bijstellingen

Investering

-

-500

500

-

-

-

-

Bijdrage derden

-

-

-

-

-

-

-

Dekking reserve

-

-

-

-

-

-

-

Saldo bijstelling

-

-500

500

-

-

-

-

Saldo investering

1.633

-182

500

-

-

-

1.951
