Groene AS
Algemene informatie
Raadsbesluit | Rv 2013.0030720 / Rv 2015.0054990 / Rv 2022.0002244/ Rv 7735887 |
---|---|
Geautoriseerd krediet | € 8.493.000 |
Programma | Maatschappelijke ontwikkeling |
Verantwoordelijk portefeuillehouder | Beryl van Straten |
Einddatum project | Na 2028 |
Projectomschrijving
De ecologische verbinding de Groene AS verbindt en creëert grote en kleine natuurgebieden tussen Amstelland en Spaarnwoude (AS). Als onderdeel van die verbinding wordt een 50 meter brede groenzone tussen de aansluiting Badhoevedorp en knooppunt Badhoevedorp aangelegd. Deze groene zone heeft een gecombineerde ecologische en recreatieve functie.

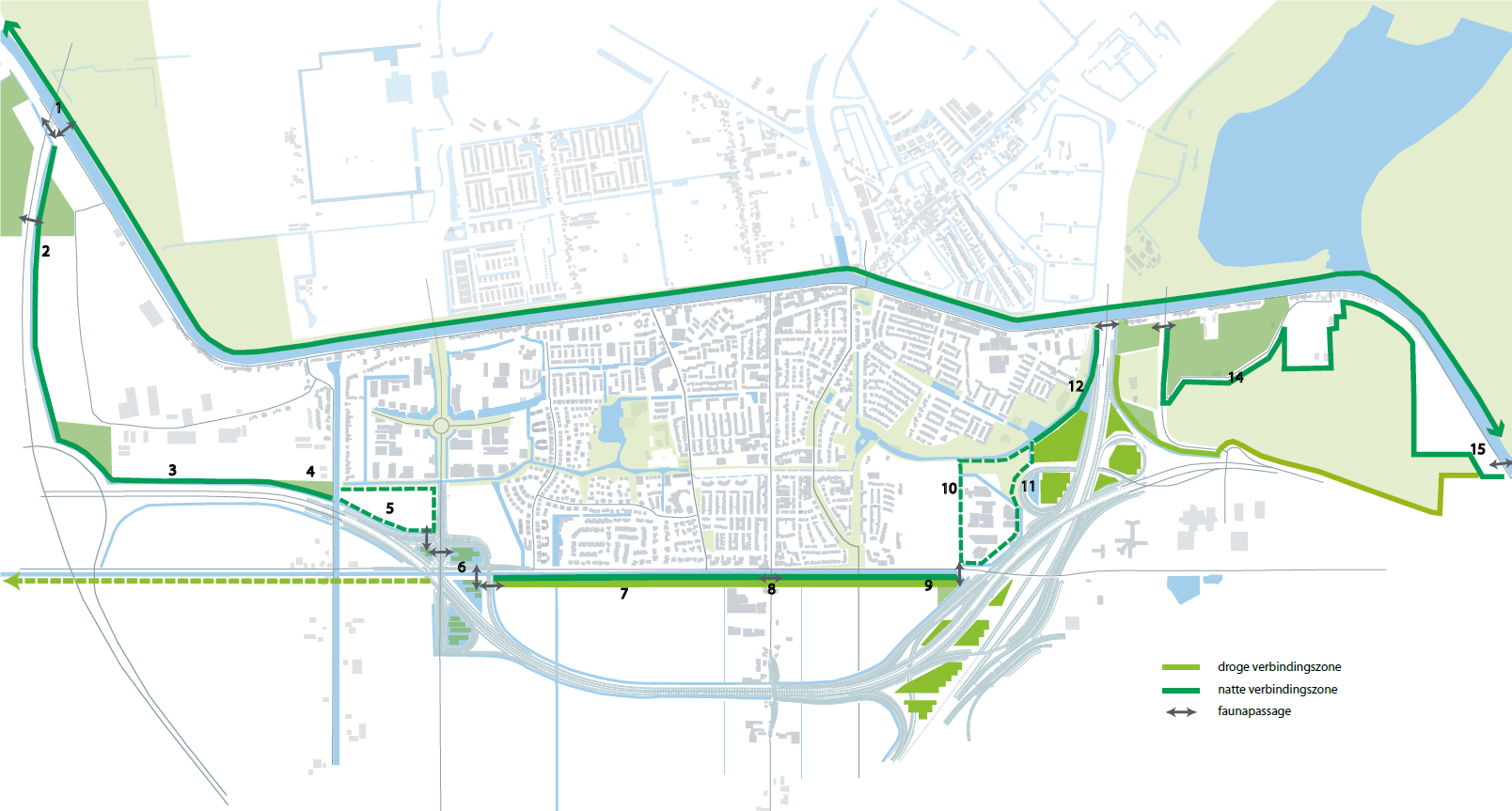

Figuur 1
Actuele ontwikkelingen
De gemeenteraad heeft op 17 oktober 2019 (2019.0053110), parallel aan de gesprekken over de minnelijke verwerving, de Kroon verzocht de onteigening te starten. Op 1 september 2020 heeft de Kroon het Koninklijk Besluit genomen waarbij de gronden definitief zijn aangewezen voor onteigening. Hiermee is de administratieve onteigeningsprocedure afgerond. Op 14 juli 2021 heeft de rechtbank het onteigeningsvonnis uitgesproken, waarna door de wederpartij en de gemeente cassatieberoep is aangetekend. Op 30 september 2022 heeft de Hoge Raad het cassatieberoep van de wederpartij en de gemeente afgewezen. Hiermee was de weg vrij om de voorschotvergoeding te betalen. De eigendomsoverdracht is per 7 november 2022 in het Kadaster ingeschreven waardoor de gemeente eigenaar werd.
Op 24 juli 2024 heeft de rechtbank vonnis gewezen inzake vergoeding voor de onteigening Groene AS en De Veldpost. De rechtbank volgt het advies van de deskundigencommissie en de gemeente ontvangt een deel van het reeds betaald voorschot retour. Daarnaast is de door gemeente te betalen rechtsbijstands- en deskundigenvergoeding door de rechtbank gematigd ten opzichte van de declaratie door de wederpartij. Deze partij heeft pro forma cassatieberoep aangetekend tegen dit vonnis.
De Groene AS bestaat ten zuiden van Badhoevedorp uit drie fases:
Tussen de aansluiting Badhoevedorp en de Kagertocht;
Tussen de Kagertocht en de Sloterweg;
Tussen de Sloterweg en knooppunt Badhoevedorp.
Ten westen van de Kagertocht is in mei 2024 Park De Veldpost geopend en daarmee zijn de werkzaamheden aldaar afgerond. Voor het deel tussen de Kagertocht en de Sloterweg is op 19 december 2023 het aangepast Definitief Stedenbouwkundig Ontwerp vastgesteld door het college (10244406). Het Definitief Ontwerp is bijna afgerond. Realisatie hiervan wordt samen gedaan met realisatie van Sportpark De Veldpost. Momenteel worden er zandpakketten op Sportpark De Veldpost aangebracht, inclusief verticale drainage. Na deze werkzaamheden, in het eerste kwartaal van 2025, willen wij een aanbesteding doorlopen hebben voor een aannemer die het sportpark en de Groene AS gaat realiseren. In de eerste helft van 2026 moet dit deel van de Groene AS grotendeels opgeleverd zijn. Wij zijn nog in gesprek met twee private partijen over aan- en verkoop van grond.
Het deel ten oosten van de Sloterweg loopt door het plangebied Badhoevedorp-Zuid (deelgebied Catharinahoeve), dat op termijn (vanaf 2027) ontwikkeld wordt tot gemengde werklocatie. De initiatiefnemer van Badhoevedorp-Zuid heeft in de concept Gebiedsvisie Badhoevedorp-Zuid een alternatief tracé voor de Groene AS voorgesteld in dat plangebied, dat de verkavelingsmogelijkheden minder beïnvloedt. Voorwaardelijk is dat de gemeente eigenaar wordt van de gronden waarop de Groene AS gerealiseerd wordt.
Kansen en risico’s
Risico's:
Niet in eigendom krijgen van de gronden (K1, G1)
Het mogelijk niet in eigendom kunnen krijgen van de gronden van verschillende partijen is het grootste risico voor de realisatie van de Groene AS. De afgesproken ecologische doelstellingen kunnen dan niet gehaald worden. Om deze reden zijn wij in gesprek met private partijen over de aan- en verkoop van grond.
Realisatiekosten (K2, G2)
Een risico is ook dat de realisatiekosten hoger uitvallen doordat het tracé door Badhoevedorp-Zuid langer wordt. Hierover worden nog afspraken gemaakt in de vervolgovereenkomst voor Badhoevedorp-Zuid.
Gevraagde beslissingen
In te stemmen met de bijstelling van de ramingen volgens onderstaande tabel.
Tabel 5
Groene AS | Realisatie t/m 2023 | Raming 2024 | Raming 2025 | Raming 2026 | Raming 2027 | Raming 2028 e.v. | Totaal | Realisatie 2024 | Realisatie % 2024 | Realisatie % totaal |
---|---|---|---|---|---|---|---|---|---|---|
(bedragen x € 1.000) | (1) | (2) | (3) | (4) | (5) | (6) | (7=1 t/m 6) | (8) | (9=8/2) | (10= (1+8) /7) |
Investering | 3.228 | 600 | 2.393 | 1.559 | 350 | 364 | 8.493 | 396 | 66% | 43% |
Bijdrage derden | - | -335 | - | - | - | - | -335 | - | - | - |
Dekking reserve | -2.128 | -254 | -2.000 | -1.500 | -703 | - | -6.585 | - | - | 32% |
Saldo investering | 1.100 | 11 | 393 | 59 | -353 | 364 | 1.574 | 396 |
Bijstellingen | ||||||||||
Investering | - | - | - | - | - | - | - | |||
Bijdrage derden | - | 335 | -335 | - | - | - | - | |||
Dekking reserve | - | - | - | - | - | - | - | |||
Saldo bijstelling | - | 335 | -335 | - | - | - | - |
Saldo investering | 1.100 | 346 | 58 | 59 | -353 | 364 | 1.574 |
