Programma Riolering en Stedelijk Water (PRSW)
Algemene informatie
Raadsbesluit | Programma Riolering en Stedelijk Water (PRSW) 2024-2028 gemeente Haarlemmermeer (Rv 8414039) |
---|---|
Geautoriseerd krediet | € 43.619.000 |
Programma | Kwaliteit fysieke omgeving |
Verantwoordelijk portefeuillehouder | Marjolein Steffens-van de Water en Mariëtte Sedee-Schuitemaker |
Einddatum project | 31-12-2028 |
Projectomschrijving
Om het beleid voor ons riolerings- en watersysteem af te stemmen op de Omgevingswet en in te spelen op actuele thema’s als klimaatadaptatie is het Gemeentelijk Rioleringsplan (GRP) vervangen door het Programma Riolering en Stedelijk Water (PRSW) 2024-2028 gemeente Haarlemmermeer. Het PRSW omvat een integraal plan waarmee wij invulling geven aan de zorgplichten voor afvalwater, hemelwater en grondwater en onze rol in de zorg voor oppervlaktewater, waarbij wij tevens inspelen op klimaatverandering. Met maatregelen voor klimaatadaptatie dragen wij bij aan de doelstelling uit het Deltaprogramma Ruimtelijke Adaptatie dat Nederland in 2050 klimaatbestendig is ingericht.
Bij de vaststelling van het PRSW op 21 december 2023 heeft de raad tevens een krediet van € 5.947.900 voor de investeringen uit de jaarschijf 2024 van het PRSW voor de uitvoering van vervangings- en verbeteringsmaatregelen aan riolering, pompen en gemalen, grondwater, duikers, stuwen, beschoeiing geautoriseerd. De projecten uit het PRSW worden gedekt uit de opbrengsten van de rioolheffing en de voorziening tariefsegalisatie rioolheffing. De lopende kredieten uit het GRP en het Waterplan zijn een onderdeel geworden van het PRSW.

Figuur 20
Actuele ontwikkelingen
Het investeringsprogramma van het PRSW is tot stand gekomen door in eerste instantie te kijken naar de leeftijdsopbouw van ons areaal. Onze oudste rioolstelsels hebben het einde van hun levensduur van 60 jaar bereikt en zijn aan vervanging toe. Dit betreft circa 320 km aan gemengd stelsel (25% van de totale lengte aan rioolstelsel). Hierbij komen nog onze werkzaamheden om het rioolstelsel te verbeteren, gcombineerd met het scheiden van de inzameling van afval- en hemelwater en het klimaatbestendig inrichten van de openbare buitenruimte. Vanwege de leeftijd van ons areaal is onze investeringsopgave voor de komende jaren hoog. Tevens is de opgave complex omdat wij de vervanging van onderdelen in de openbare ruimte zoveel mogelijk combineren.
De koppeling van de riolerings-vervangingsopgave met de vervangingsopgave van verhardingen biedt kansen de openbare ruimte gelijk klimaatadaptief in te richten binnen een gebiedsgerichte aanpak (wijkvernieuwing), waarbij alle onderdelen van de openbare ruimte waar nodig gelijk worden vervangen of verbeterd.

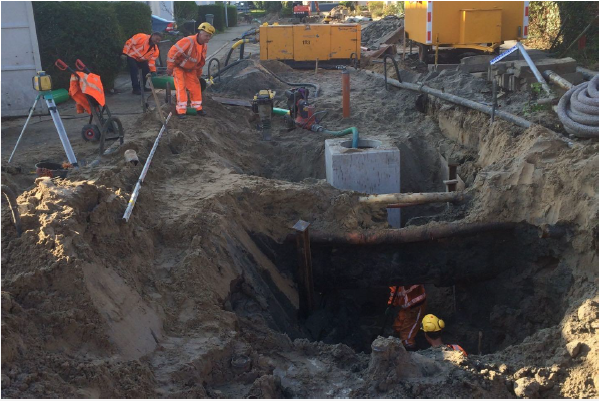

Aanleg drainage
Kinheim Seevank
Wij zijn op het moment van het opstellen van dit SPI in gesprek met de aannemer over de financiële afwikkeling van het project.
Zichtweg
In de Zichtweg in Nieuw-Vennep moet voorafgaand aan de aanleg van drainage de bodem worden gesaneerd. Naar verwachting wordt dit project eind 2025 afgerond.
Vervanging en verbeteringswerkzaamheden riolering
Om aan de zorgplichten te voldoen hebben wij verbeteringswerkzaamheden aan het rioolstelsel uitgevoerd. Waar mogelijk bestaan deze uit levensduurverlengende maatregelen. Waar het niet mogelijk is om de levensduur van de bestaande riolering te verlengen, vervangen wij de riolering.
Diverse integrale projecten
Wij hebben de vervanging van de riolering voorbereid in integrale projecten, samen met de vervanging van de verhardingen, bijvoorbeeld in de Kruislaan/Fortweg en in de Parklaan/Draverslaan in Hoofddorp. De werkzaamheden in de Parklaan/Draverslaan worden naar verwachting begin 2025 afgerond. De werkzaamheden in de Kruislaan/Fortweg worden naar verwachting in de zomer van 2025 afgerond.
Oranje Nassaustraat, Halfweg
In de Oranje Nassaustraat in Halfweg is de gecombineerde vervanging van de verhardingen en de riolering in voorbereiding. De vervanging van het groen wordt hierbij meegenomen. Inmiddels is de planning bekend van projecten die in de omgeving worden uitgevoerd en waarop het project in de Oranje Nassaustraat moet worden afgestemd in verband met de bereikbaarheid (Brug Halfweg en Polanenkade). De uitvoering vindt om die reden vanaf 2025 plaats. Inmiddels is gestart met een klankbordgroep van inwoners, die zich gaat buigen over een nieuwe inrichting van de Oranje Nassaustraat.
Wijkvernieuwing
Wijkvernieuwing Spaarndam
Wij hebben de projecten 'Afkoppelen Spaarndam Fase 1A' en het klimaatbestendig inrichten van Spaarndam gecombineerd in het project Wijkvernieuwing Spaarndam. De voorbereiding van dit project is voortgezet. Hierbij zetten wij niet alleen in op het afkoppelen van de riolering en klimaatadaptieve maatregelen, maar wordt ook de aanpak van andere onderdelen in de openbare ruimte betrokken. Naar verwachting is het jaar 2025 nog nodig voor onderzoeken, het opstellen van het ontwerp en participatie. De voorbereiding inclusief de aanbesteding loopt volgens de huidige, globale planning door tot in het derde kwartaal van 2027. In 2028 start naar verwachting de daadwerkelijke uitvoering.
Wijkvernieuwing Welgelegen
Zie voor de stand van zaken van het project 'Wijkvernieuwing Welgelegen' in Nieuw-Vennep het onderdeel Wijkvernieuwing Welgelegen van dit SPI.
Verplaatsen krediet gebiedsgerichte aanpak
Voor de gebiedsgerichte aanpak hebben wij een krediet opgenomen in het PRSW. Wij verplaatsen een krediet van € 350.000 naar het project 'Gebiedsgerichte aanpak Rijsenhout', omdat wij hiervan een apart project gaan maken. Dit betreft een administratieve verschuiving.
De kredieten voor de diverse projecten uit het PRSW zijn verdeeld over meerdere jaarschijven. Nu de voorbereiding van deze, veelal integrale projecten, verder vordert, kunnen wij een betere verdeling van de kredieten over de jaarschijven maken. In onderstaand financieel overzicht zijn de ramingen bijgesteld aan de hand van de meest actuele inzichten.
Kansen en risico’s
Door werk met werk te maken en riolerings- en drainageprojecten af te stemmen op andere projecten, zowel intern als extern, liggen kansen om de overlast voor inwoners bij de uitvoering te beperken. De uitvoering wordt afgestemd op onder andere de vervanging van verhardingen, werkzaamheden van kabel- en nutsbedrijven en de energietransitie.Tevens richten wij de buitenruimte bij integrale projecten klimaatbestendig in zodat water bij hevige regenval beter in de ondergrond kan afvloeien en creëren wij meer waterberging. Ondanks dat wij alert zijn op de aanpak van oneigenlijk grondgebruik kan de aanwezigheid hiervan bij projecten voor vertraging zorgen. Daarnaast zorgt de huidige krapte op de arbeidsmarkt ervoor dat het risico is dat wij als gevolg van capaciteitsgebrek projecten moeten doorschuiven.
De investeringskredieten voor de projecten uit het PRSW zijn over meerdere jaren verdeeld. Naarmate de voorbereiding van de projecten vordert, wordt duidelijker hoe de verdeling van de bedragen over de jaarschijven moet zijn. Om de beschikbare budgetten beter over de jaren te verdelen hebben wij de ramingen per jaarschijf aangepast.
Gevraagde beslissingen
In te stemmen met de bijstelling van de ramingen volgens onderstaande tabel;
Een krediet van € 350.000 vanuit het PRSW te verplaatsen naar het project 'Gebiedsgerichte aanpak Rijsenhout'.
Tabel 34
Programma Riolering en Stedelijk Water (PRSW) | Realisatie t/m 2023 | Raming 2024 | Raming 2025 | Raming 2026 | Raming 2027 | Raming 2028 | Totaal | Realisatie 2024 | Realisatie % 2024 | Realisatie % totaal |
---|---|---|---|---|---|---|---|---|---|---|
Kostenplaats omschrijving | (1) | (2) | (3) | (4) | (5) | (6) | (7=1 t/m 6) | (8) | (9 = 8/2) | (10= (1+8) /7) |
Afkoppelingsprogr.Spaarndam | 141 | 275 | - | - | - | - | 415 | 86 | 31% | 54% |
Corr. Welgelegen | -921 | - | - | - | - | - | -921 | - | - | 100% |
Drukriolering E/M | 180 | - | - | - | - | - | 180 | - | - | 100% |
GRP 2015 diverse maatregelen | 29 | - | - | - | - | - | 29 | - | - | 100% |
GRP 2016 Diverse maatregelen | 2.809 | - | - | - | - | - | 2.809 | - | - | 100% |
GRP 2017 Diverse maatregelen | 2.337 | - | - | - | - | - | 2.337 | - | - | 100% |
GRP 2019 Diverse maatregelen | 2.033 | - | - | - | - | - | 2.033 | - | - | 100% |
GRP 2022 Diverse maatregelen | 1.731 | 361 | - | - | - | - | 2.093 | 203 | 56% | 92% |
GRP 2023 Diverse maatregelen | 535 | 1.163 | - | - | - | - | 1.698 | 31 | 3% | 33% |
PRSW afschrijving 20 jaar | - | 20 | 180 | - | - | - | 200 | - | - | - |
PRSW afschrijving 20 jaar 2025 | - | - | 180 | - | - | - | 180 | - | - | - |
PRSW afschrijving 60 jaar | - | 578 | 3.793 | 1.377 | - | - | 5.748 | 56 | 10% | 1% |
PRSW afschrijving 60 jaar 2025 | - | - | 10.377 | - | - | - | 10.377 | - | - | - |
Verv.riol.Oranje Nassaustraat | 46 | 34 | 1.058 | - | - | - | 1.138 | 2 | 5% | 4% |
Vrijverval riolering | - | - | - | - | - | - | - | - | - | - |
Waterplan 2015 | 418 | - | - | - | - | - | 418 | - | - | 100% |
Waterplan 2016 | 4.975 | - | - | - | - | - | 4.975 | - | - | 100% |
Waterplan 2017 | 3.491 | 499 | - | - | - | - | 3.990 | 20 | 4% | 88% |
Waterplan 2019 t/m 2021 | 4.417 | 459 | 400 | - | - | - | 5.276 | 539 | 117% | 94% |
Waterplan Badhoevedorp | 645 | - | - | - | - | - | 645 | - | - | 100% |
Saldo investering | 22.866 | 3.388 | 15.988 | 1.377 | - | - | 43.619 | 936 |
Bijstellingen | ||||||||||
Investering | - | - | -11.707 | 11.357 | - | - | -350 | |||
Bijdrage derden | - | - | - | - | - | - | - | |||
Dekking reserve | - | - | - | - | - | - | - | |||
Saldo bijstelling | - | - | -11.707 | 11.357 | - | - | -350 |
Saldo investering | 22.866 | 3.388 | 4.281 | 12.734 | - | - | 43.269 |
