Programma Riolering en Stedelijk Water (PRSW)

Algemene informatie

Raadsbesluit

Kredietaanvraag Vernieuwing Openbare Ruimte 2025 en Programma Riolering en Stedelijk Water 2025 (Rv 11610192) Programma Riolering en Stedelijk Water (PRSW) 2024-2028 gemeente Haarlemmermeer (Rv 8414039)
Geactualiseerd Gemeentelijk Rioleringsplan (GRP) Haarlemmermeer 2021-2023 en autorisatie kredieten GRP en Waterplan (Rv 2020.0002929)
Strategische Samenwerkingsagenda Haarlemmermeer-Rijnland 2015-2030 en het bijbehorende Waterplan Haarlemmermeer 2015-2030 (Rv 2015.0008009) Kredietaanvraag uitvoering maatregelen Gemeentelijk Rioleringsplan 2017 en Waterplan 2017 (Rv 2017.0006917) Uitvoeringsprogramma Waterplan 2019 (Rv 2018.0066665)
Aanvullende kredietaanvraag aanleg drainage Kinheim-Seevank (Rv 2021.0002469)

Geautoriseerd krediet

€43.269.000 (waarvan € 21.951.000 geactiveerd)

Programma

Kwaliteit fysieke omgeving

Verantwoordelijk portefeuillehouder

Marjolein Steffens-van de Water en Mariëtte Sedee-Schuitemaker

Einddatum project

31-12-2028

Projectomschrijving

Om het beleid voor ons riolerings- en watersysteem af te stemmen op de Omgevingswet en in te spelen op actuele thema’s als klimaatadaptatie is eind 2023 het Gemeentelijk Rioleringsplan (GRP) vervangen door het Programma Riolering en Stedelijk Water (PRSW) 2024-2028 gemeente Haarlemmermeer. Het PRSW omvat een integraal plan waarmee wij invulling geven aan de zorgplichten voor afvalwater, hemelwater en grondwater en onze rol in de zorg voor oppervlaktewater, waarbij wij tevens inspelen op klimaatverandering. De lopende kredieten uit het GRP en het Waterplan zijn een onderdeel geworden van het PRSW.

Bij de vaststelling van het PRSW op 21 december 2023 heeft de raad tevens een krediet van € 5.947.900 voor de investeringen uit de jaarschijf 2024 van het PRSW voor de uitvoering van vervangings- en verbeteringsmaatregelen aan het rioleringsstelsel geautoriseerd. De projecten uit het PRSW worden gedekt uit de opbrengsten van de rioolheffing en vrijval van de voorziening tariefsegalisatie rioolheffing.

De raad heeft op 30 januari 2025 een krediet verstrekt van € 4.150.000 voor de investeringen uit de jaarschijf 2025 van het PRSW voor de uitvoering van vervangings- en verbeteringsmaatregelen aan het rioleringsstelsel.

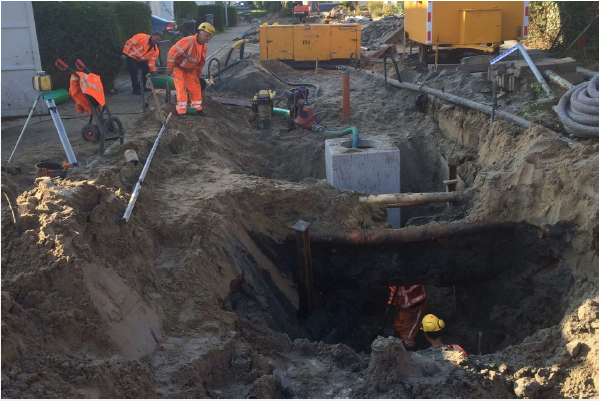

Figuur 38

Actuele ontwikkelingen

Waterplan

Kinheim Seevank

De gesprekken met de aannemer over de financiële afwikkeling van het project zijn afgerond en dit dossier ligt nu bij de rechter. De zittingsdatum was 30 september 2025, maar er is uitstel gevraagd door de tegenpartij.

Zichtweg, Nieuw-Vennep

In de Zichtweg in Nieuw-Vennep moet voorafgaand aan de aanleg van drainage de bodem worden gesaneerd. Dit project is afgerond en in de nazorgfase. We verwachten ook de financiële afwikkeling dit jaar af te ronden.

Riolering

Verbeteringswerkzaamheden riolering

Om aan de zorgplichten te voldoen hebben wij verbeteringswerkzaamheden aan het rioolstelsel uitgevoerd. Waar mogelijk bestaan deze uit levensduurverlengende maatregelen. Waar het niet mogelijk is om de levensduur van de bestaande riolering te verlengen, vervangen wij de riolering. Wij hebben de vervanging van de riolering voorbereid in integrale projecten, samen met de vervanging van de verhardingen, bijvoorbeeld in de Maria Margarethalaan in Abbenes. In de Jan van Gentlaan in Badhoevedorp bereiden wij de vervanging van de riolering voor in combinatie met woningbouw. Om de levensduur van de riolering te verlengen bereiden wij op diverse locaties de renovatie van de rioolbuizen voor door deze te relinen. De werkzaamheden in de Kruislaan/Fortweg en in de Parklaan/Draverslaan in Hoofddorp zijn afgerond.

Oranje Nassaustraat, Halfweg

In de Oranje Nassaustraat in Halfweg is de gecombineerde vervanging van de verhardingen en de riolering in voorbereiding. De vervanging van het groen wordt hierbij meegenomen. Samen met een klankbordgroep bestaande uit inwoners wordt gewerkt aan de nieuwe inrichting van de openbare ruimte. Er is een schetsontwerp van de nieuwe inrichting. Wij hebben gewerkt aan de verkeersanalyse van de bestaande situatie en de verwachte verkeersstromen die het gevolg zijn van de nieuwe inrichting. De analyse bevat aanbevelingen voor aanpassingen van het schetsontwerp. Deze aanbevelingen worden de komende tijd beoordeeld.

Wijkvernieuwing

Wijkvernieuwing Spaarndam

Wij hebben de projecten 'Afkoppelen Spaarndam Fase 1A' en het klimaatbestendig inrichten van Spaarndam gecombineerd in het project Wijkvernieuwing Spaarndam. De voorbereiding van dit project is voortgezet. Hierbij zetten wij niet alleen in op het afkoppelen van de riolering en klimaatadaptieve maatregelen, maar wordt ook de aanpak van andere onderdelen in de openbare ruimte betrokken. Wij zijn bezig met diverse onderzoeken naar de aanpak van de riolering en het stedenbouwkundig plan. Beide producten vergen meer tijd dan voorzien en zijn van invloed op elkaar. Er is een afstemmingsoverleg geweest met alle voorbereidende partijen voor de ruimtelijke inrichting, riolering en stedelijk water. Ook is contact gelegd met de nutsbedrijven, die eveneens maatregelen in het gebied gaan treffen. De verwachting is nu dat de voorbereiding in januari 2029 zal zijn afgerond, waarna de uitvoering zal starten.

Wijkvernieuwing Welgelegen

Zie voor de stand van zaken van het project 'Wijkvernieuwing Welgelegen' in Nieuw-Vennep het onderdeel Wijkvernieuwing Welgelegen van dit SPI.

Diverse projecten PRSW

Voor het vervangen van beschoeiing wordt momenteel een beheerplan opgesteld. Omdat dit plan de leidraad wordt voor de vervanging kan de uitvoering pas vanaf 2026 plaatsvinden. Wij verschuiven om die reden € 500.000 voor de vervanging van beschoeiing van 2025 naar 2026 .

Kansen en risico’s

Door werk met werk te maken en riolerings- en drainageprojecten af te stemmen op andere projecten, zowel intern als extern, liggen kansen om de overlast voor inwoners bij de uitvoering te beperken. De uitvoering wordt afgestemd op onder andere de vervanging van verhardingen, werkzaamheden van kabel- en nutsbedrijven en de energietransitie.
Tevens richten wij de buitenruimte bij integrale projecten klimaatbestendig in zodat water bij hevige regenval beter in de ondergrond kan afvloeien en creëren wij meer waterberging.

Ondanks dat wij alert zijn op de aanpak van oneigenlijk grondgebruik kan de aanwezigheid hiervan bij projecten voor vertraging zorgen. Daarnaast zorgt de huidige krapte op de arbeidsmarkt ervoor dat het risico is dat wij als gevolg van capaciteitsgebrek projecten moeten doorschuiven. Ook de afstemming op andere projecten en projecten van externe partijen, zoals de nutsbedrijven, kan zorgen voor een langere doorlooptijd.

Gevraagde beslissingen

  1. in te stemmen met de bijstelling van de ramingen zoals opgenomen in de onderstaande tabel specificatie bijstellingen;

  2. een krediet van € 40.000 in 2025 en € 563.400 in 2027 te verplaatsen naar het wijkvernieuwingsproject Rijsenhout-Dorp.

Tabel 31

Realisatie t/m 2024

Raming 2025

Raming 2026

Raming 2027

Raming 2028

Raming 2029 e.v.

Totaal

Realisatie 2025

Realisatie % 2025

Realisatie % totaal

(bedragen x € 1.000)

(1)

(2)

(3)

(4)

(5)

(6)

(7=1 t/m 6)

(8)

(9=8/2)

(10= (1+8) /7)

Investering

4.651

4.769

4.134

7.050

715

-

21.318

467

10%

24%

Bijdrage derden

-2

2

-

-

-

-

0

-

-

-5.150%

Dekking reserve

-

-

-

-

-

-

-

-

-

-

Saldo investering

4.649

4.771

4.134

7.050

715

-

21.318

467

Bijstellingen

Investering

-

-840

800

-563

-

-

-603

Bijdrage derden

-

-

-

-

-

-

-

Dekking reserve

-

-

-

-

-

-

-

Saldo bijstelling

-

-840

800

-563

-

-

-603

Saldo investering

4.649

3.931

4.934

6.487

715

-

20.715
