Sporthal Lincolnpark

Algemene informatie

Raadsbesluit

Rv 2021.0001337/ Rv 2022.0002244

Geautoriseerd krediet

€ 11.006.200

Programma

Maatschappelijke Ontwikkeling

Verantwoordelijk portefeuillehouder

Mariëtte Sedee-Schuitemaker

Einddatum project

31-12-2026

Projectomschrijving

Het doel van dit investeringsproject is de realisatie van een duurzame sporthal met kantine-, horeca- en ontmoetingsfunctie. Aanleiding is de bouw van de scholen (het Avantis College en het Rietland College) in Lincolnpark en de bijbehorende ruimte die nodig is voor bewegingsonderwijs. Wegens de groeiende behoefte aan ruimten voor binnensportverenigingen is besloten om deze locatie voor bewegingsonderwijs op te waarderen tot een sporthal. De sporthal wordt gecombineerd met horeca die ook als kantine, ontmoetingsfunctie en centrumvoorziening dienst doet. Hiermee geven we invulling aan het raadsvoorstel 2021.0001337 om ruimten dubbel te gebruiken. Voor het overkoepelende project Lincolnpark is een grondexploitatie uitgewerkt en vastgesteld (september 2020, herziening december 2021, actualisatie 2024). De projectdoelstellingen voor duurzaamheid en circulariteit welke binnen de gebiedsontwikkeling Lincolnpark door de gemeenteraad zijn vastgesteld, gelden ook voor dit investeringsproject.

Figuur 37

Actuele ontwikkelingen

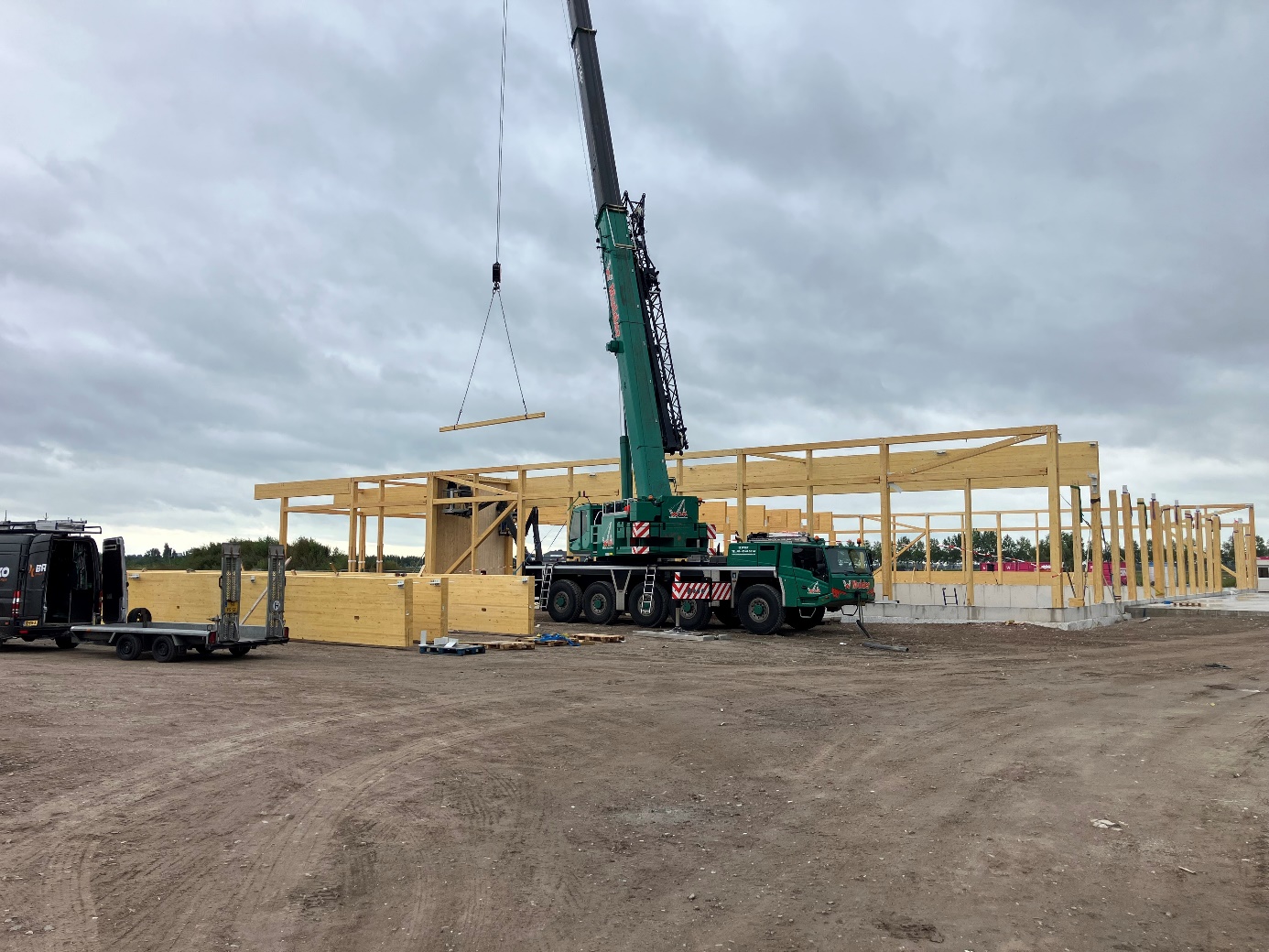

De bouw is inmiddels in volle gang; de betonnen onderbouw is gereed en er is begonnen met het realiseren van de houtconstructie (zie foto) waarop de houtskeletdelen zullen worden bevestigd. Onze aannemer ligt daarmee met de bouw op planning.

Kansen en risico’s

Onduidelijkheden reikwijdte UAV-GC contract (K2, G2)

Bij de daadwerkelijke bouw komen altijd zaken aan het licht die op voorhand niet waren voorzien in de reikwijdte van het Uniforme Administratieve Voorwaarden- geintegreerde contracten (UAV-GC), een contract waarbij ontwerp- en uitvoeringswerkzaamheden in één opdracht worden gecombineerd. Omdat we daarnaast werken in een complexe omgeving (veel functies op een klein oppervlak, meerdere bouwers/ontwikkelaars) vraagt dit om veel afstemming en een open communicatie.

Gevraagde beslissingen

Geen.

Tabel 28

Realisatie t/m 2024

Raming 2025

Raming 2026

Raming 2027

Raming 2028

Raming 2029 e.v.

Totaal

Realisatie 2025

Realisatie % 2025

Realisatie % totaal

(bedragen x € 1.000)

(1)

(2)

(3)

(4)

(5)

(6)

(7=1 t/m 6)

(8)

(9=8/2)

(10= (1+8) /7)

Investering

1.511

5.219

4.276

-

-

-

11.006

3.982

76%

50%

Bijdrage derden

-

-

-

-

-

-

-

-5

-

-

Dekking reserve

-

-

-700

-

-

-

-700

-

-

-

Saldo investering

1.511

5.219

3.576

-

-

-

10.306

3.977

Bijstellingen

Investering

-

-

-

-

-

-

-

Bijdrage derden

-

-

-

-

-

-

-

Dekking reserve

-

-

-

-

-

-

-

Saldo bijstelling

-

-

-

-

-

-

-

Saldo investering

1.511

5.219

3.576

-

-

-

10.306
